电力信息化

田湾2号机组第十次换料大修再创佳绩
4月6日4:03,田湾核电站2号机组第10次换料大修(T210大修)所有检修及试验项目全部完成,具备并网条件,根据电网工作安排,机组于4月7日20:47顺利并网。



3月12日0:14,田湾2号机组与华东电网解列,T210大修正式开始,共完成预防性的检修、试验、在役检查项目等大修工作8242项,为实现田湾2号机组下一燃料循环的安全稳定运行奠定了坚实的基础。

为核如此安全高效

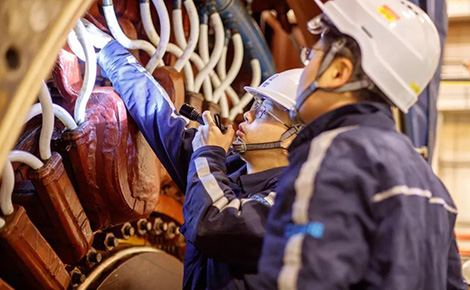

在T210大修期间,江苏核电依托大数据应用,持续开展大修项目优化,采取了多项科技创新和管理创新:

从源头上形成大修最优项目清单

优化环吊工作逻辑顺序,显著缩短核岛关键路径时间

首次试行常规岛关键路径管控体系,效果显著

首次应用维修自助服务系统,实现工作负责人自助打印工作许可证,节约现场工作准备时间和资源

开发脚手架跟踪管理平台,实时掌控脚手架搭设状态和过程数据,提高脚手架工作效率,保障了大修项目工作的有序开展

……



2018年是江苏核电积极贯彻落实党的十九大精神的奋进之年,所有中核田湾人始终秉承着“一次把事情做卓越”的理念,坚持“安全第一,质量第一”,以“做最安全的大修”为目标,充分发挥科技创新、管理创新的“双引擎”驱动作用,立足岗位,用创新不断超越自我,用创新打造田湾大修卓越工程。未来这些创新理念还将应用到田湾其他机组,促进江苏核电群堆管理能力不断提升。
(本文转自江苏核电)
来源 | 江苏核电     时间 | 2018-04-08
【分享】

返回

工作时间:am 9:00-pm 18:00

(8610) 8758 9901

您还可以留下联系方式,
我们工作时间主动联系您。
