我国核电技术路线在上世纪80年代确定,走的是“引进-消化-研发-创新”的道路。前20年,通过对二代法国压水堆技术的引进、消化吸收,取得了巨大的技术进步,实现了60万千瓦压水堆机组设计的国产化,基本掌握了百万千瓦压水堆核电厂的设计能力。
在三代核电技术方面,我国引进了美国AP1000、法国EPR、以及俄罗斯VVER等核电技术,并自主研发了“华龙一号”、CAP1400等三代核电技术。“华龙一号”将作为我国三代核电技术的代表出口国外。目前我国代表三代核电技术及其示范机组主要有:福清与防城港的“华龙一号”、荣成的CAP1400、三门和海阳的AP1000、台山的EPR以及田湾的VVER以及。
这些机组目前进展情况如何?下面这张图让您一目了然:
“华龙一号”
“华龙一号”核电技术,实际上是中核ACP1000和中广核ACPR1000+两种技术的融合,被称为“我国自主研发的三代核电技术路线”。“华龙一号”现已通过国家能源局和国家核安全局的审查。
“华龙一号”国内示范机组包括中核福清核电5、6号机组和中广核防城港3、4号机组。此外,阳江5、6号机组采用了ACPR1000三代技术,目前也已完成首次装料前核事故应急监督评估。

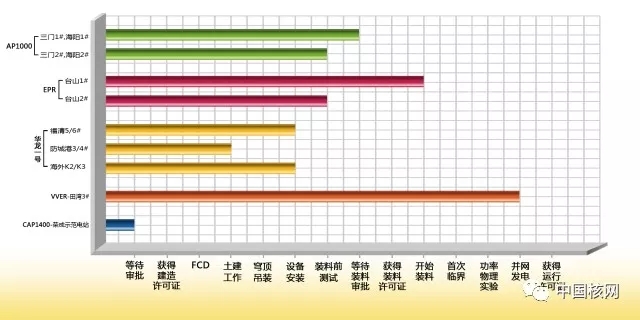

目前华龙一号在建机组进展情况:
福清核电5、6号机组——设备安装高峰阶段。其中,福清6号机组于2018年3月21日顺利完成穹顶吊装。
防城港3、4号机组——土建阶段,其中防城港3号机组预计2018年实现穹顶吊装,届时将全面转入核岛安装阶段。
华龙一号海外K2、K3项目:
卡拉奇2号核电机组是继福建福清5号机组之后全球第二个开建的华龙一号核电项目,意味着华龙一号首次走出国门,正式落地巴基斯坦,海内外将同步推进华龙一号示范堆的建设。
中巴双方已就采用“华龙一号”核电技术启动恰希玛五期核电项目达成框架协议。
目前海外在建机组进展情况:

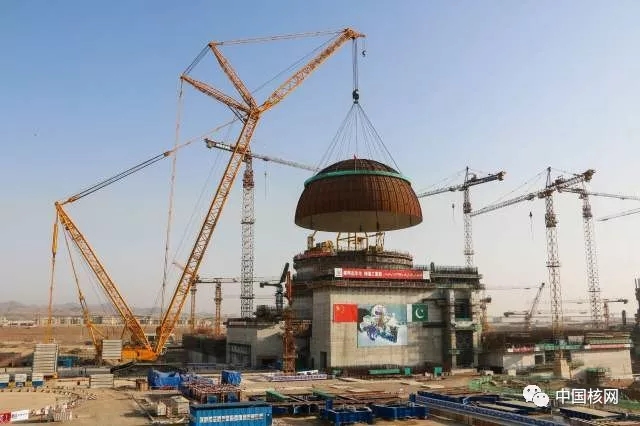

中核在巴基斯坦采用华龙一号技术的K2、K3项目均已实现穹顶吊装,全面进入设备安装高峰阶段。
CAP1400
CAP1400型压水堆核电机组是国家核电技术公司在消化、吸收、全面掌握我国引进的第三代先进核电AP1000非能动技术的基础上,通过再创新开发出具有我国自主知识产权、功率更大的非能动大型先进压水堆核电机组,也是中国“16个国家科技重大专项”之一的核电重大专项的核心内容。CAP1400符合目前全球商用核电站的最高安全标准要求,也是最大的非能动压水堆核电站。
目前,我国应用CAP1400技术的项目为山东荣成CAP1400示范项目1-2号机组,单机容量140万千瓦,设计寿命60年。该项目为有望核准的项目。
目前进展情况:
荣成CAP1400——等待审批,2018年有望核准开工。
AP1000
AP1000是AdvancedPassivePWR的简称,1000为其功率水平,为美国西屋公司研发的一种先进的“非能动型压水堆核电技术”。作为国内首个采用AP1000技术的依托项目三门核电一号机组原计划于2013年底并网发电,但由于负责AP1000主泵制造的美国EMD公司多次运抵中国的设备都不合格,致使三门一号核电机组如今已经延期2年。
目前AP1000在建机组进展情况:
三门1号机组和海阳1号机组——设计、调试及装料前的准备工作已通过国家核安全局审查,技术上已具备装料条件。
三门2号机组和海阳2号机组——装料前测试。
EPR
EPR是与美国AP1000并列的当代先进的三代核电技术,是法马通和西门子联合开发的反应堆,是在国际上最新型反应堆(法国N4和德国建设的Konvoi反应堆)的基础上开发的,吸取了核电站运行三十多年的经验。
EPR的核电特点是用增加冗余度来提高安全性,即提升安全系统的复杂性和多重性,提高安全系统的最大负荷和容错率,以此提升核电厂安全性。同时,提升单机容量,使系统效率最大化,从经济方面抵消增加安全系统的成本,甚至降低原发电成本。
目前,全球采用此种技术建造的核电站共有3座,除位于中国广东江门的台山核电站外,还有2005年5月开工建设的芬兰奥尔基洛托核电站,2007年底开工的法国弗拉芒维尔核电站3号机组。
目前EPR在建机组进展情况:
台山核电1号机组——装料阶段。2018年4月10日获得首次装料批准书,并于当日20时18分开始进行第一组燃料组件装载操作。
台山核电2号机组——装料前测试阶段。
VVER
VVER是前苏联所发展的压水动力堆的简称。VVER是俄语缩写,代表“water-water能量反应堆”(即水冷反应堆water-moderated能源)。在一些东欧国家,核电生产部分或全部依靠苏联设计的这种反应堆。几年前,国际原子能机构把田湾一期的机组列为“三代核电”。所以田湾一期是中国大陆首批三代机组。
田湾3号机组目前进展:
2017年12月30日并网,2018年2月15日0时,通过100小时满功率稳定运行考核,正式具备商业运行条件。
结束语
国家能源局今年3月发布的《2018年能源工作指导意见》明确指出,今年计划建成三门1号、海阳1号、台山1号、田湾3号和阳江5号机组,合计新增核电装机约600万千瓦。积极推进具备条件项目的核准建设,年内计划开工6—8台机组。
除上述在建机组外,后续拟采用AP1000技术的机组主要有三门3、4号机组,海阳3、4号机组,广东陆丰1、2号机组和辽宁徐大堡1、2号机组等,拟采用华龙一号的技术主要有福建漳州核电项目和海南昌江核电3、4号等。
(本文转自中国核网)
