电力信息化

国内最高额定水头抽蓄电站上水库主坝一期面板混凝土成功浇竣

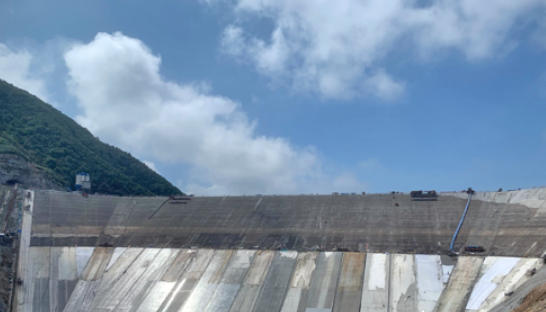

8月30日上午11点整,随着最后一车混凝土收仓,水电十二局参与建设的国内最高额定水头抽水蓄能电站——长龙山抽水蓄能电站上水库主坝一期面板最后一块混凝土浇筑全面完成,为确保9月顺利实现蓄水目标奠定了坚实基础。

长龙山抽水蓄能电站上水库主坝一期面板施工高程为880 米至940米,分25个序块,垂直高度60 米,最大斜长101.85米,面板内布置双层双向钢筋。单块最大混凝土浇筑量为848立方米,混凝土总浇筑方量11147立方米,钢筋制安达792吨。7月17日一期面板首仓混凝土开始浇筑,施工历时45天。

为保证面板混凝土顺利浇筑,长龙山施工局从施工资源调配、技术方案、组织管理、质量安全监控等全方位进行布署安排并抓细工作落实;严格做好现场管控,仓面上记录、台车上交班、坝顶上交底,拌合楼控制料源、仓面落实振捣质量、做好已浇面板养护,现场安全生产始终平稳运行;严抓管理人员责任制的落实,面板混凝土浇筑期间派专人监管生产拌和系统以及现场仓面,专职人员到职到岗,分工明确。

下一步,长龙山施工局将再接再厉、顺势而为、乘胜前进,紧盯上库蓄水、引水隧洞充水目标,为确保2021年6月30日首台机组发电目标而不懈努力。

来源 | 国际电力网     时间 | 2020-09-02
【分享】

返回

工作时间:am 9:00-pm 18:00

(8610) 8758 9901

您还可以留下联系方式,
我们工作时间主动联系您。
